Eerste boringen voor landkabels vanaf landgoed Westerhout succesvol uitgevoerd

12 jan 2021, 11:34 Algemeen
image001 7
TenneT

BEVERWIJK – Na de Kerstvakantie is aannemer NRG van start gegaan met de eerste ondergrondse gestuurde boringen voor de aanleg van de landkabels. Die kabels maken deel uit van de verbinding van de windparken op zee met het hoogspanningsnet van TenneT. De eerste boringen zijn inmiddels succesvol afgerond.

Boren via GPS
Volgens projectmanager Mark de Bruijn (NRG) wordt vanaf landgoed Westerhout in totaal vier keer geboord richting het nog te realiseren transformatorstation aan de Zeestraat. Dat gebeurt ook van het werkterrein (wkt 3) bij Tata Steel naar het nog te realiseren transformatorstation. “In de boorkop zit een gps-zender die in verbinding staat met gps-trackers die op de grond zijn aangebracht. Daarmee kunnen we de boorkop dus heel precies besturen.”

Boren over een kilometer

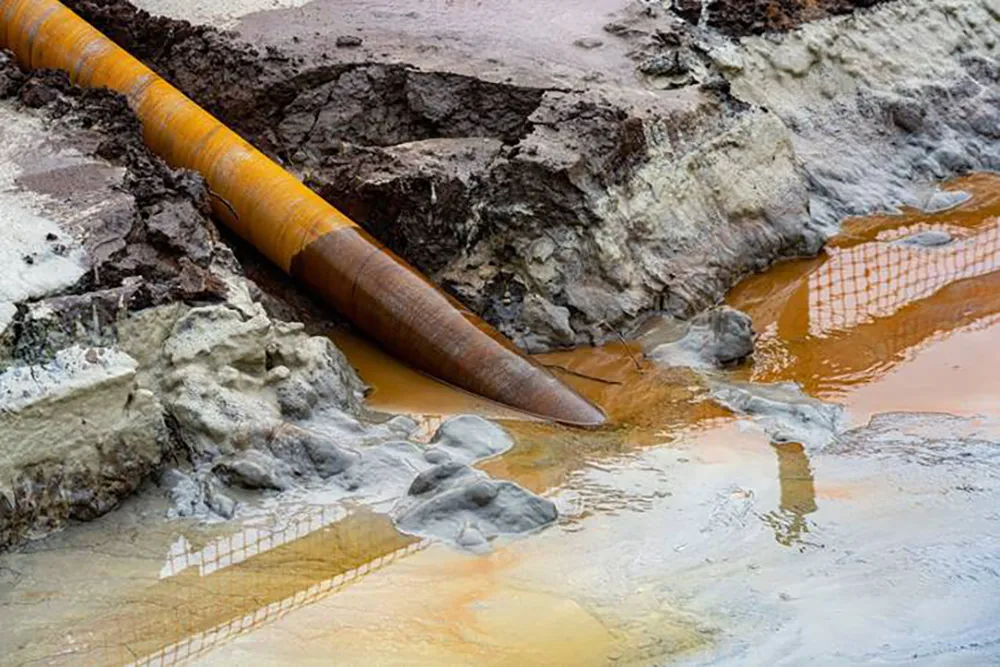

Een horizontale boring gebeurt volgens Mark in drie stappen. “In de eerste stap boren we van het intredepunt naar het uittredepunt dat een kilometer verderop ligt. Die afstand hangt samen met de maximale lengte van de kabels. Op de punten waar de kabels boven de grond bij elkaar komen worden deze uiteindelijk door specialisten aan elkaar gelast.”

Verruimen van de boorgaten
Tijdens stap 2 boort NRG het boorgat uit door één of meerdere keren een verruimende boorkop door het gat te trekken. Mark: “De eerste boring levert namelijk maar een boorgat van een diameter van 30 centimeter op. Deze verruimen we naar één meter doorsnee. Voor stap 3 verbinden we de mantelbuizen aan de boorkop en die trekken we door het boorgat. Dit zijn de mantelbuizen waar straks de 380kV kabels doorheen gaan richting het hoogspanningsstation bij de A9.”

Scheidingsinstallatie en extra opslagterrein om hinder te beperken
Tijdens de werkzaamheden wordt het uitgeboorde zand vanaf het werkterrein afgevoerd en wordt materiaal aangevoerd. Om intensieve dagelijkse transporten voor de omgeving te verminderen heeft NRG een scheidingsinstallatie op het werkterrein geplaatst. Mark: “Tijdens het boorproces gebruiken we een boorvloeistof met bentoniet. Dit kleiwatermengsel voorkomt dat het boorgat instort. Met de scheidingsinstallatie winnen we dit mengsel ter plekke terug voor hergebruik.”

Door het inzetten van de scheidingsinstallatie en een extra opslagterrein beperkt de aannemer het aantal transporten door Wijk aan Zee. Mark: “Toch kunnen bewoners enige hinder ervaren van enkele bijzondere transportbewegingen. Maar zoals eerder al aangegeven doen we ook dat op een manier die zo min mogelijk hinder oplevert voor bewoners.”
